Frigoriste ou électricien pour une climatisation ?

· Mis à jour le 9 août 2026 Théo Desrousseaux 10 min de lecture

Théo Desrousseaux Vérifié le par Théo Desrousseaux, électricien (diplômes et certifications)

Frigoriste ou électricien pour une climatisation ? Photo : Wikimedia Commons — Shixart1985, CC BY 2.0
Une climatisation fixe associe une installation frigorifique et une alimentation électrique : les rôles doivent être définis avant le chantier.

En bref

  • Le frigoriste traite les opérations qui touchent au circuit frigorifique et à la mise en service associée.
  • L’électricien traite l’alimentation, le tableau, les protections et le raccordement prévus par la notice.
  • Le calibre de protection ne se déduit pas de la puissance commerciale affichée sur une climatisation.
  • Un chantier propre repose sur une répartition écrite des missions avant le passage des liaisons et le premier démarrage.

Une climatisation split demande-t-elle un frigoriste ou un électricien ? Les deux métiers peuvent être nécessaires, mais ils n’interviennent pas sur la même partie de l’installation. Le premier réflexe utile consiste à découper le projet avant de comparer les devis.

La séparation utile est celle du circuit frigorifique et de l’alimentation électrique. Les unités, les liaisons contenant le fluide et la mise en service relèvent du froid. Le tableau, le câble de puissance, les protections et le raccordement prévu par la notice relèvent de l’électricité.

La fixation, les percements et les condensats doivent aussi être attribués clairement.

2 métiers

souvent à coordonner pour un split fixe

1 notice

référence pour l’alimentation et les raccordements

0 calibre universel

une puissance commerciale ne suffit pas

hors tension

priorité avant toute action sur le tableau

La frontière : circuit frigorifique et alimentation

Un split comporte au moins une unité intérieure, une unité extérieure et des liaisons entre elles. Parmi ces liaisons, certaines transportent le fluide frigorigène. Elles ne sont ni une gaine électrique ordinaire ni un tuyau que l’on peut raccourcir, serrer ou débrancher sans procédure.

Le circuit relève d’un opérateur attesté

L’article R. 543-78 du Code de l’environnement vise notamment l’assemblage des circuits contenant ou conçus pour contenir un fluide frigorigène, y compris la connexion des conduites qui complète le circuit. Cette opération relève d’un opérateur attesté.

L’article R. 543-99 précise que l’attestation de capacité de l’opérateur identifie les types d’équipements et d’activités couverts.

Obligation Code de l’environnement, art. R. 543-78

L’attestation vise l’entreprise opératrice

L’attestation vise l’entreprise opératrice. Elle est distincte de l’aptitude de la personne qui réalise des opérations pour cette entreprise, comme l’explique la distinction entre attestation de capacité et aptitude du frigoriste.

L’alimentation électrique et la notice

L’alimentation électrique suit une autre logique. Il faut identifier quel élément est alimenté, où la notice prévoit le raccordement, quelle puissance électrique nominale est indiquée, quelle protection différentielle est demandée, quel câble est admissible pour le parcours réel et si le tableau a la capacité disponible.

Un guide dédié à la section de câble pour pompe à chaleur détaille cette méthode sans la réduire à un chiffre générique.

Schéma d’un système de climatisation montrant les composants intérieurs et extérieurs
Schéma de principe : les organes du circuit frigorifique sont distincts de l’alimentation électrique de l’équipement. Wikimedia Commons — KVDP, domaine public

La puissance affichée ne donne pas le calibre

Une protection ne se choisit pas à partir de la seule puissance commerciale de la climatisation. Une mention comme « 3,5 kW » peut désigner une puissance frigorifique restituée, pas la puissance électrique absorbée.

Elle ne dit pas non plus si le fabricant impose un courant maximal, une protection donnée, un type d’alimentation ou des conditions de pose particulières.

Plaque signalétique de climatiseur Mitsubishi MSZ-AP35VG avec modèle, fluide et tension

Plaque signalétique

La plaque distingue la puissance frigorifique de la puissance électrique absorbée, point de départ du choix de la protection.

Le calibre, la section et la protection différentielle sont donc des résultats de vérifications. Ils tiennent compte de la notice, du courant et de l’alimentation réellement prévus, de la longueur, du mode de pose, des conditions de regroupement et de l’installation existante.

Le chantier peut aussi révéler une puissance souscrite insuffisante ou un déséquilibre sur une installation triphasée.

Promotelec rappelle que le raccordement d’une pompe à chaleur doit répondre à des préconisations techniques et qu’il faut vérifier la puissance souscrite lors de l’ajout de l’équipement.

Cette logique vaut aussi pour une climatisation air-air : les circuits spécialisés obligatoires donnent le cadre général, sans remplacer les prescriptions du fabricant.

Attention

N’installez pas une ligne, un disjoncteur ou un différentiel en copiant le montage d’un voisin ou une vidéo. La référence exacte de l’unité, la notice, le tableau existant et le parcours du câble doivent être examinés ensemble.

Ce que prépare l’électricien avant le frigoriste

L’électricien commence par lire la documentation de l’appareil. Il repère les unités concernées, les bornes de raccordement, le schéma du fabricant, les accessoires éventuels et les caractéristiques de l’alimentation. Cette étape évite un câble au mauvais emplacement ou une ligne incompatible avec la machine.

L’étude du tableau

Ensuite, il étudie le tableau. Il faut vérifier la disponibilité du départ, les protections et la mise à la terre, ainsi que le cheminement possible et les autres consommateurs importants. Un tableau électrique déjà plein demande une analyse avant d’ajouter ce nouveau départ.

Disjoncteurs magnétothermiques Schneider avec marquage C16 sur leurs faces

Disjoncteur magnétothermique

Le calibre C16 imprimé sur le module est un résultat de vérification, pas une valeur déduite de la puissance affichée de la climatisation.

Interrupteur différentiel Schneider Resi9 type F 30 mA avec bouton de test

Interrupteur différentiel 30 mA

La notice de la climatisation précise la protection différentielle demandée : calibre et bouton de test se repèrent sur le module.

Enfin, il prépare une arrivée accessible et protégée à l’endroit défini avec le frigoriste. L’objectif n’est pas de faire arriver un câble « à peu près » derrière le groupe. Il faut éviter qu’une liaison électrique gêne l’accès aux vannes, aux capots ou aux zones de maintenance prévues par le fabricant.

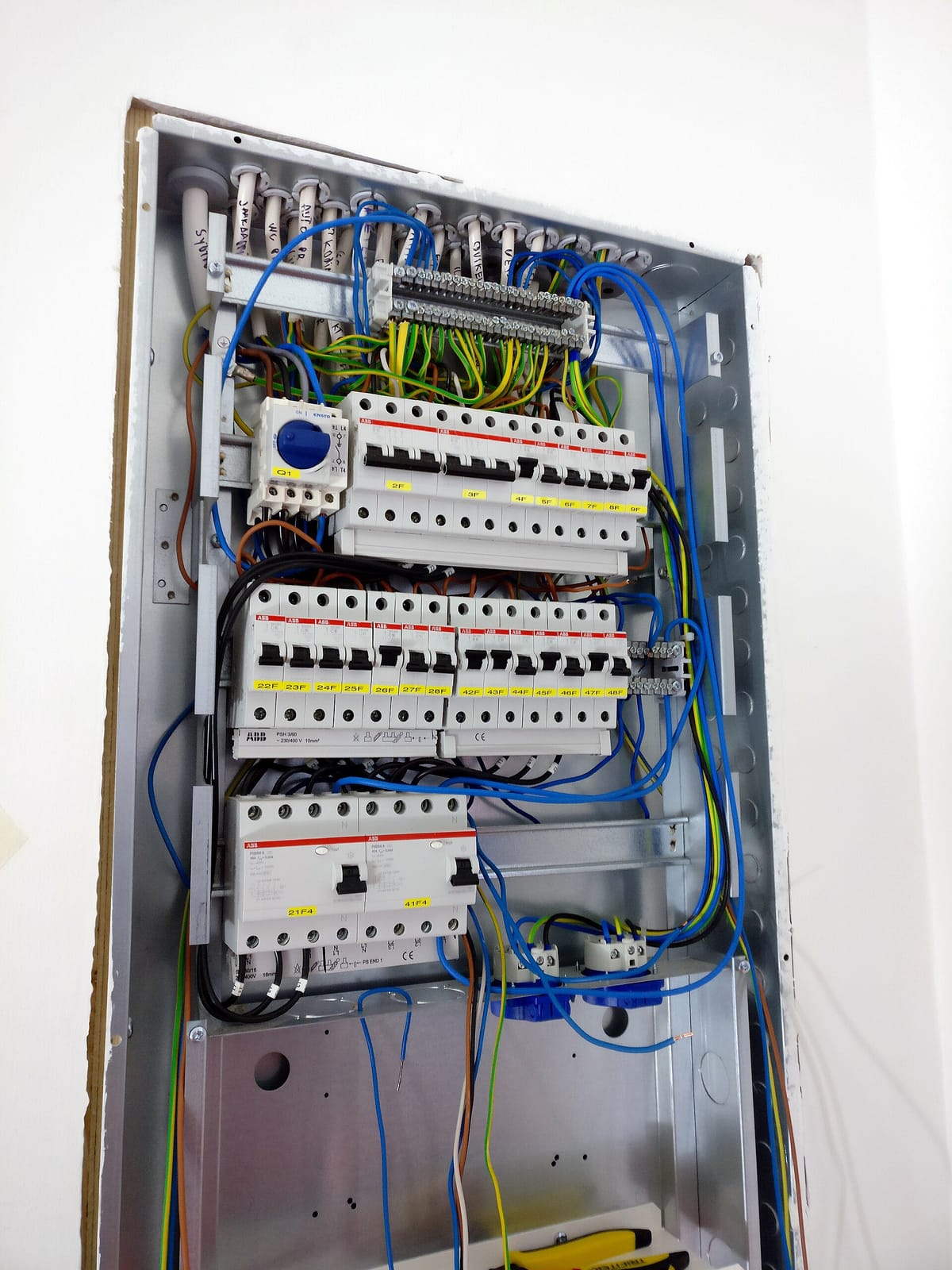

Tableau électrique ouvert avec protections, conducteurs et repérage
Illustration d’un tableau ouvert : l’évaluation du départ de climatisation se fait hors tension, sur l’installation réelle, et non à partir d’une photo ou d’un modèle voisin. Wikimedia Commons — Santeri Viinamäki, CC BY-SA 4.0

Le travail hors tension

Le travail doit être réalisé hors tension dès qu’il concerne l’installation électrique. L’INRS rappelle que les travaux hors tension sont la seule situation offrant une sécurité totale face au risque électrique et décrit la consignation : séparation, condamnation, identification puis vérification d’absence de tension.

Avant toute action au tableau

Coupez le départ concerné, empêchez sa remise sous tension et vérifiez l’absence de tension avec un appareil adapté avant d’ouvrir un tableau ou de toucher un conducteur. Une climatisation peut comporter plusieurs alimentations ou commandes : identifiez-les avant toute intervention.

Urgence électrique dans le 78, le 92 et Paris Ouest

Ce que prépare le frigoriste avant la mise en service

Le frigoriste vérifie d’abord la compatibilité du projet avec l’appareil : emplacement, longueurs admissibles, condensats et accès de maintenance. Il ne s’agit pas seulement de fixer un groupe extérieur à l’endroit qui semble le plus discret.

Il doit aussi anticiper les passages de paroi et les goulottes avec les autres intervenants. Un percement mal placé peut compliquer les condensats, écraser une liaison ou bloquer un capot. Ces erreurs sont coûteuses à corriger une fois la façade refermée.

Le frigoriste ne décide pas seul du tableau électrique, mais il apporte les informations techniques du modèle. L’électricien ne décide pas seul des liaisons frigorifiques, mais il doit connaître le cheminement retenu pour sécuriser ses propres câbles. La coordination commence donc avant l’arrivée des outils.

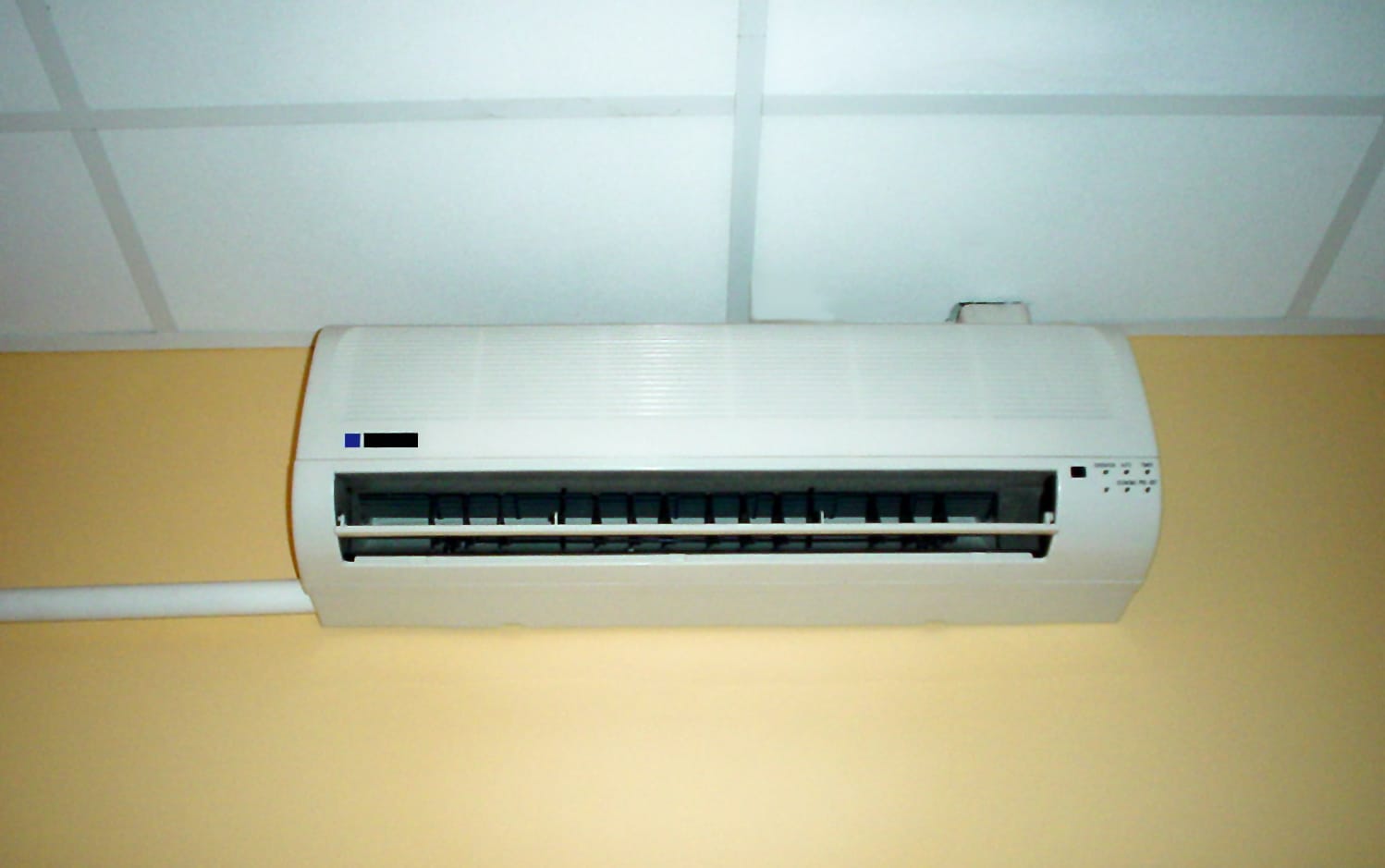

Unité intérieure murale de climatiseur split avec sortie d’air et passage de condensats
Une unité intérieure impose aussi de coordonner l’emplacement, le passage des liaisons et l’évacuation des condensats avant les finitions. Wikimedia Commons — Beax, CC BY-SA 3.0

La séquence de chantier qui évite les reprises

La coordination ne consiste pas à faire passer deux intervenants le même jour. Elle consiste à remettre la bonne information avant chaque étape. La référence complète des unités et la notice arrivent d’abord : elles conditionnent la position des raccordements, le cheminement des liaisons et les données électriques à examiner.

L’implantation après le double contrôle

L’implantation vient ensuite. Le frigoriste valide ce qui touche à l’appareil, aux liaisons, aux condensats et à l’accès de maintenance. L’électricien vérifie que le chemin vers le tableau et le point d’arrivée électrique restent réalisables.

Le support, le percement et les goulottes ne doivent être arrêtés qu’après ce double contrôle.

La ligne électrique avant la mise en service

La ligne électrique peut être préparée avant la mise en service, mais elle n’est pas un essai du circuit frigorifique. Elle doit être terminée dans son périmètre, repérée et contrôlée hors tension avant le raccordement final prévu par le fabricant.

Les liaisons frigorifiques, elles, ne servent jamais de solution de secours pour corriger un mauvais tracé ou un percement mal placé.

Moment Responsable principal Information remise à l’autre métier Point qui ne doit pas attendre
Moment Avant commande ou pose Responsable principal Frigoriste pour la compatibilité appareil et pose Information remise à l’autre métier Références exactes, notice, emplacement des unités et contraintes de liaison Point qui ne doit pas attendre Identifier la borne ou l’unité alimentée, pas seulement la puissance annoncée
Moment Avant percement Responsable principal Décision coordonnée Information remise à l’autre métier Trajet de goulotte, condensats, câble, accès aux capots et aux vannes Point qui ne doit pas attendre Éviter une réservation qui rend le raccordement ou la maintenance inaccessible
Moment Avant raccordement final Responsable principal Électricien pour son départ Information remise à l’autre métier Alimentation achevée, protections et schéma de raccordement de la notice Point qui ne doit pas attendre Contrôle hors tension du périmètre électrique avant toute intervention interne
Moment Mise en service Responsable principal Frigoriste pour les opérations sur le circuit Information remise à l’autre métier État de l’alimentation et référence de l’équipement posé Point qui ne doit pas attendre Ne pas transformer le premier démarrage en diagnostic improvisé du tableau
Moment Réception et dépannage futur Responsable principal Chaque intervenant sur son périmètre Information remise à l’autre métier Notice, références, documents de mise en service et identification du départ Point qui ne doit pas attendre Conserver un symptôme daté plutôt que remplacer une pièce au hasard

Une séquence de coordination : elle n’attribue pas les travaux à la place du devis ou de la notice du fabricant.

Le démarrage n’est pas le début de l’étude

Le premier démarrage n’est donc pas le début de l’étude. Si l’alimentation, l’accès aux capots ou l’évacuation des condensats restent indécis à ce stade, l’intervention doit s’arrêter avant de masquer le défaut par une finition.

Cette méthode est aussi utile pour une évacuation des condensats de climatisation : le détail de l’écoulement ne se décide pas une fois les goulottes fermées.

Installer une climatisation monosplit : guide complet
Installer une climatisation monosplit : guide complet

Le cas du split préchargé vendu en kit

Un split préchargé peut donner l’impression qu’il suffit d’assembler deux éléments et de brancher une prise. Ce raisonnement est risqué. Dès que l’installation implique la mise en liaison de parties contenant le fluide, la question de l’opérateur attesté se pose.

Unité intérieure murale de climatisation split installée avec sa sortie d’air

Unité intérieure du split

Même préchargé, le split garde une référence de modèle et une notice à relever avant de prévoir la ligne électrique et les liaisons.

Le ministère précise que les distributeurs d’équipements préchargés en HFC les vendent aux opérateurs attestés ou aux personnes ayant conclu un contrat avec un opérateur attesté pour l’installation. Le cadre F-Gaz ne disparaît donc pas parce que le produit est vendu à un particulier ou présenté comme accessible.

Pour la partie électrique, le même produit ne donne pas davantage de règle universelle. Certains appareils se branchent d’une façon, d’autres demandent un raccordement dédié selon leur notice. Le modèle, les prescriptions fabricant et le logement doivent être vérifiés avant de retenir une solution.

Quand un seul professionnel peut coordonner le chantier

Une seule entreprise peut être une solution efficace si elle dispose réellement des compétences et attestations adaptées, ou si elle organise une sous-traitance identifiable. L’intérêt est de réduire les zones d’attente entre le percement et la mise en service.

Mais « tout compris » ne doit pas signifier « tout flou ». Le devis doit préciser le départ électrique, les liaisons, les condensats et les documents remis. Cela rend les éventuelles reprises plus simples à attribuer.

Tableau électrique ancien avec disjoncteurs alignés sur un rail

Tableau électrique ancien

Un tableau à rénover ou saturé justifie souvent de séparer l’électricien et le frigoriste, avec validation du départ avant la pose.

Vérificateur d’absence de tension Chauvin Arnoux CA742 avec écran

Vérificateur d’absence de tension

Une alimentation longue demande une étude électrique complète, qui inclut la vérification d’absence de tension avant intervention.

Dans certains projets, deux entreprises distinctes restent la meilleure option. C’est souvent le cas lorsqu’un tableau doit être rénové ou qu’une alimentation longue demande une étude électrique complète. L’important est que le frigoriste et l’électricien aient la même référence d’appareil et le même plan de passage.

Situation Organisation cohérente Vigilance
Situation Pose simple avec tableau adapté Organisation cohérente Une entreprise capable de couvrir et documenter les deux périmètres Vigilance Vérifier qui réalise réellement la mise en service frigorifique
Situation Tableau ancien ou saturé Organisation cohérente Électricien pour le diagnostic et la ligne, frigoriste pour le circuit Vigilance Ne pas lancer la pose avant la validation du départ
Situation Appartement ou copropriété Organisation cohérente Coordination avec les contraintes de façade, de bruit et de passage Vigilance Les autorisations ne remplacent pas les compétences techniques
Situation Panne sans cause évidente Organisation cohérente Diagnostic sur les données et le symptôme, sans changer de pièce au hasard Vigilance Une baisse de froid peut aussi avoir une origine électrique

Panne de climatisation : quel intervenant appeler en premier

Une climatisation qui ne démarre plus peut avoir une origine électrique : absence d’alimentation, protection déclenchée, défaut de câble, commande ou carte électronique. Elle peut aussi avoir une origine frigorifique : fuite, défaut de pression, échange thermique ou problème lié au circuit. Le symptôme seul ne suffit pas à conclure.

Le disjoncteur et les deux diagnostics

Si le disjoncteur déclenche, si l’arrivée électrique est absente ou si le tableau a été modifié, l’électricien doit contrôler son périmètre. Si l’appareil fonctionne mais ne produit plus le froid ou le chaud attendu, le frigoriste peut devoir examiner le circuit et l’état de l’équipement.

Dans les cas complexes, les deux diagnostics se complètent.

Éviter les réparations par élimination

Les réparations par élimination sont à éviter. Ajouter du fluide parce qu’un appareil refroidit moins, ou augmenter un calibre parce qu’une protection déclenche, peut masquer le problème et créer un risque. La bonne démarche est d’identifier la cause avant de modifier l’installation.

Le guide sur les normes F-Gaz pour frigoriste explique pourquoi une fuite, une recharge ou une récupération de fluide ne doivent pas être confondues avec de l’entretien électrique.

Checklist à remettre aux deux intervenants

Avant le chantier, préparez la référence des deux unités, la notice d’installation, des photos du tableau, le trajet envisagé des goulottes et l’emplacement souhaité du groupe extérieur. Ajoutez les contraintes connues : copropriété, façade, voisinage, accès difficile, travaux d’isolation ou rénovation électrique.

La répartition écrite avant le percement

Demandez au frigoriste de confirmer ce qu’il réalise sur les liaisons, les condensats, le support et la mise en service. Demandez à l’électricien de confirmer le départ, les protections, le cheminement et les adaptations éventuelles du tableau.

Cette répartition écrite avant le premier percement évite de découvrir trop tard qu’un point n’était prévu par personne.

L’ordre de passage des intervenants

Prévoyez aussi l’ordre de passage. Le support et le percement peuvent être posés avant le raccordement final, mais le câble, les liaisons, les goulottes et les condensats ne doivent pas se gêner. Un contrôle commun de l’emplacement avant fermeture des habillages évite de démonter une finition pour atteindre une borne ou une vanne.

Conserver notice, références et facture

Après la pose, conservez la notice, les références, la facture détaillée et les documents remis lors de la mise en service. Un dépannage futur commence plus vite lorsque l’intervenant sait ce qui a été posé, par qui et sur quel circuit électrique.

Quiz : les repères utiles

3 questions

Interactif

Quiz : Frigoriste ou électricien pour une climatisation ?

3 questions pour vérifier les points essentiels

1 / 3

Choisissez une réponse

FAQ : frigoriste ou électricien pour une climatisation

Un électricien peut-il installer une climatisation split ?

Un électricien peut réaliser le périmètre électrique : départ, protections, câble et raccordement conforme à la notice. Les opérations sur le circuit frigorifique, notamment la mise en liaison des parties contenant le fluide et la mise en service associée, doivent relever de l’opérateur compétent pour ce périmètre.

Un frigoriste peut-il créer la ligne électrique de la climatisation ?

Cela dépend des compétences et de l’organisation de l’entreprise. Le point décisif est que la ligne électrique soit conçue selon la notice et l’installation existante, par une personne compétente pour les travaux électriques, sans supposer un calibre universel.

Pourquoi faut-il une ligne dédiée pour une climatisation ?

Une ligne dédiée permet d’identifier l’alimentation de l’appareil et de la protéger selon ses prescriptions. Sa section, sa protection et son parcours doivent être déterminés pour le modèle réel et le logement, pas choisis avec une règle générale par puissance commerciale.

Qui doit mettre en service une climatisation bi-bloc ?

La mise en service qui implique les liaisons ou le circuit contenant le fluide doit être confiée à un opérateur attesté pour ces opérations. Le propriétaire peut demander qui réalise cette étape et conserver les documents remis après intervention.

Que faire si le disjoncteur de la climatisation déclenche ?

Ne modifiez pas la protection pour forcer le fonctionnement. Faites rechercher l’origine : défaut d’alimentation, appareil, câble ou installation. Un disjoncteur qui ne se réarme pas justifie un diagnostic avant toute nouvelle tentative. Toute intervention au tableau doit commencer hors tension, avec les précautions de consignation adaptées.

Une seule entreprise peut-elle gérer la climatisation et l’électricité ?

Oui, si elle peut identifier et couvrir les deux périmètres. Demandez une répartition explicite des opérations sur le devis : alimentation, protections, liaisons, condensats, mise en service et documents remis.
